Roll-ups y riesgos

Además de las barras, Stratify muestra esfuerzo agregado, un toggle opcional de fechas y dependencias Blocks con alertas visuales.

Roll-up de estimaciones​

Cada padre muestra la suma de las estimaciones de sus hijos visibles en la vista (Story Points u horas, según el campo configurado o disponible).

  • Un hijo sin estimación no rompe el cálculo: cuenta como 0 o se indica como parcial.
  • Las sub-tareas visibles entran en el roll-up igual que el resto de hijos.
  • El valor se actualiza al expandir/colapsar y al cambiar el conjunto ingerido por la JQL.

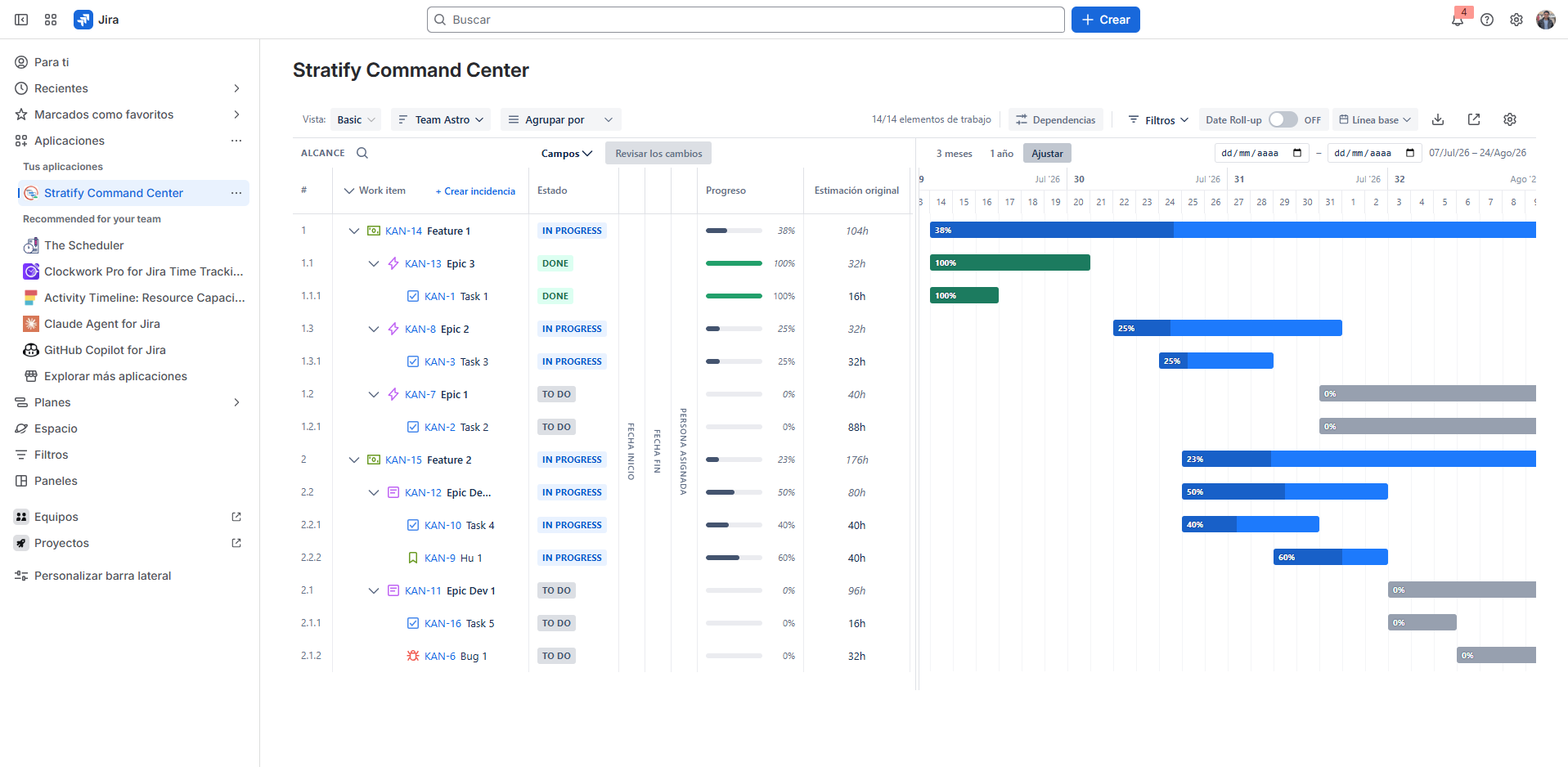

Fila padre con el roll-up de estimaciones de los hijos visibles

Toggle de roll-up de fechas​

El toggle Roll-up de fechas está desactivado por defecto.

EstadoComportamiento
ONSi un hijo se mueve o se estira más allá del fin del padre, el padre se extiende en Draft. Las sub-tareas visibles cuentan igual que el resto de hijos.
OFFNo se modifican fechas de padres de forma automática.

El cambio del padre queda marcado como draft, igual que el resto. Un helper corto en la UI explica el comportamiento.

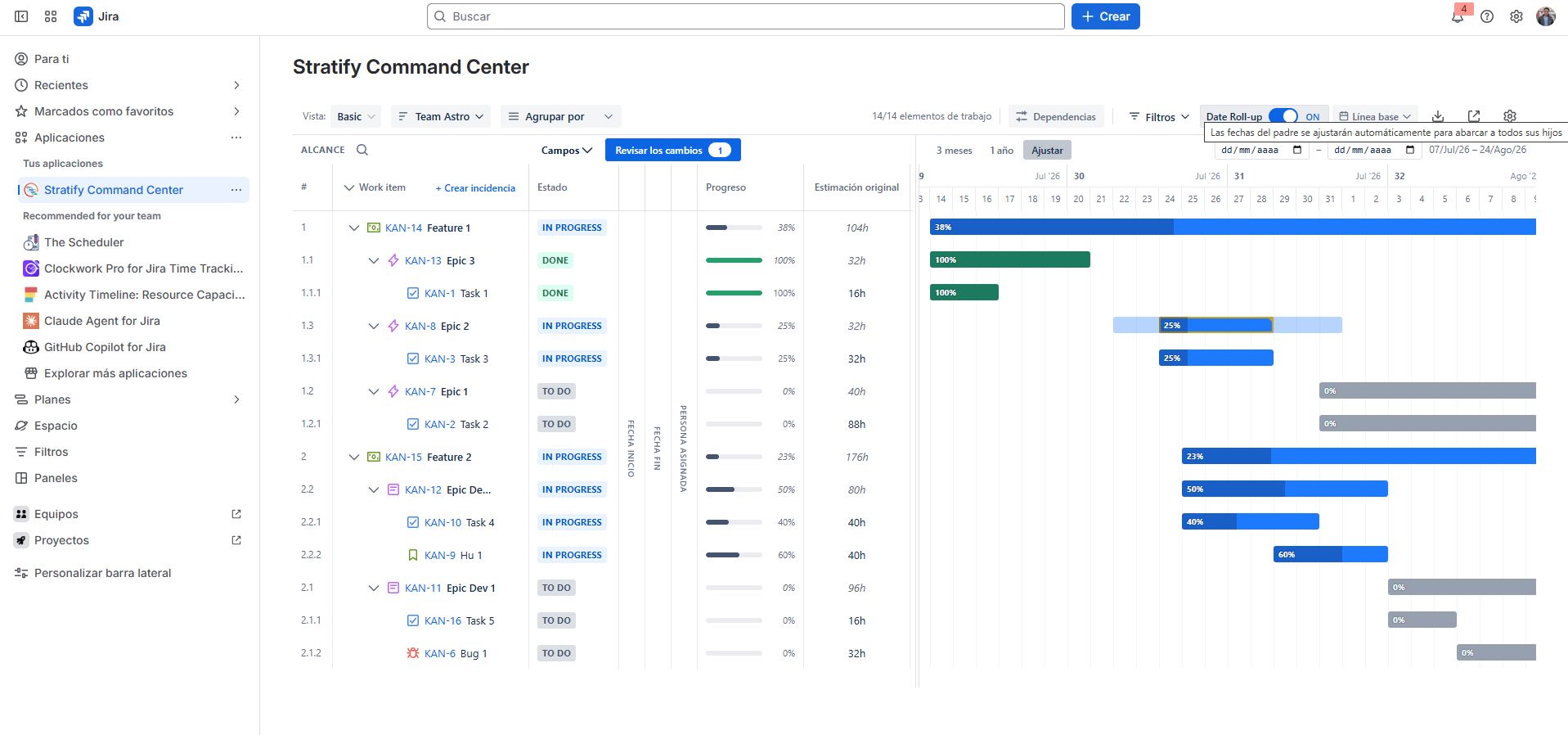

Toggle de roll-up de fechas en el Gantt

Flechas Blocks​

Si existen enlaces Blocks / is blocked by entre issues presentes en la vista, Stratify dibuja conectores con dirección legible (quién bloquea a quién). Puede activar o desactivar la inclusión de dependencias en el Gantt.

En el menú del work item puede editar Bloquea y Está bloqueada por por separado. Al sincronizar, el enlace queda en Jira en ese sentido. Si quita un enlace que Jira ya no tiene, el borrador no se queda con una flecha huérfana.

Si un extremo del enlace no está en el resultado JQL, se omite o se marca incompleto (no bloquea el uso del plan).

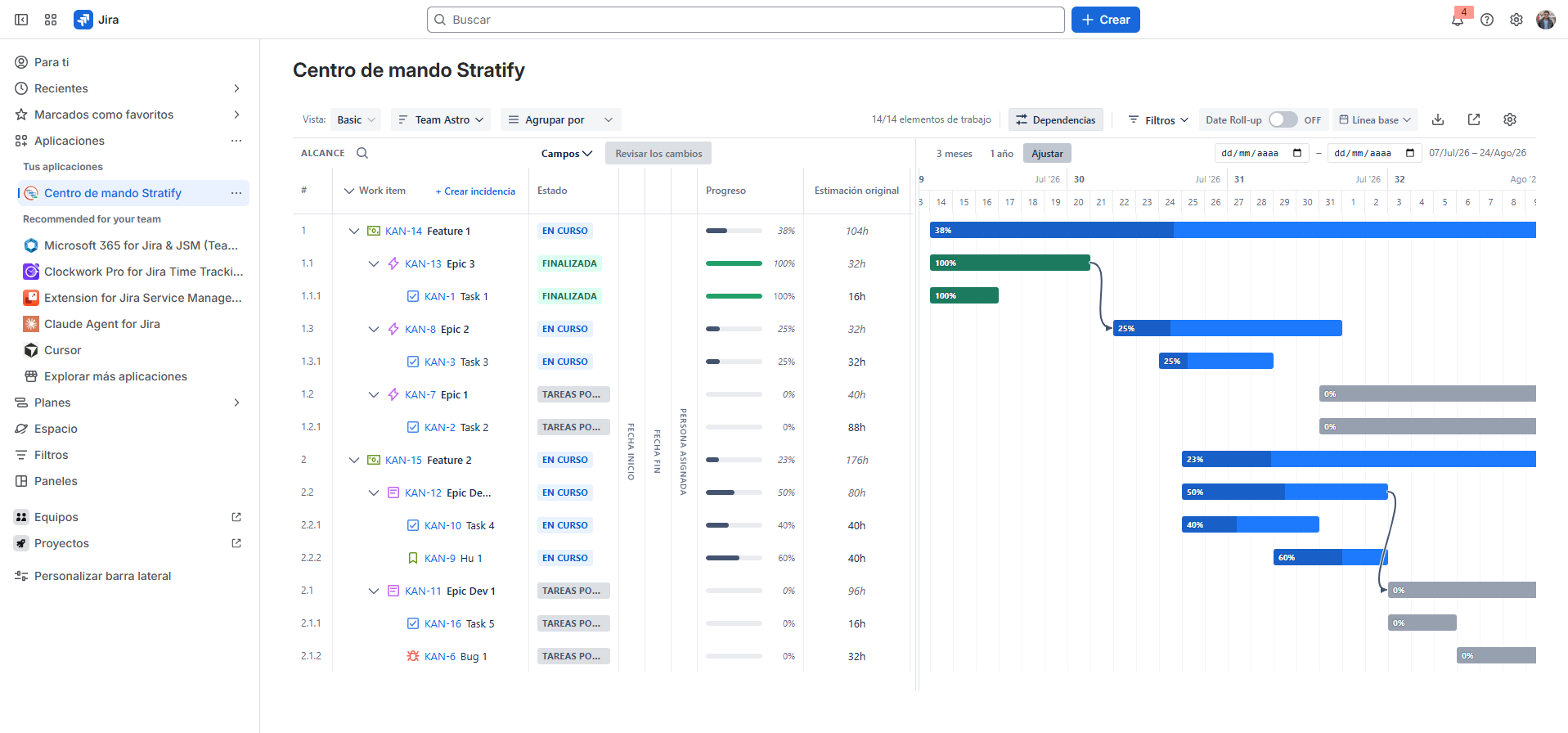

Flechas Blocks entre barras del Gantt

Alertas de conflicto​

Al mover fechas en Draft, Stratify recalcula conflictos en enlaces Blocks.

Conflicto: la issue bloqueada queda antes que su bloqueador (según la regla documentada en la UI).

  • Barras y flechas en conflicto se marcan en rojo de inmediato.
  • Al resolver el conflicto moviendo fechas, el resaltado desaparece.
  • La alerta es solo visual: no impide guardar el draft ni sincronizar.

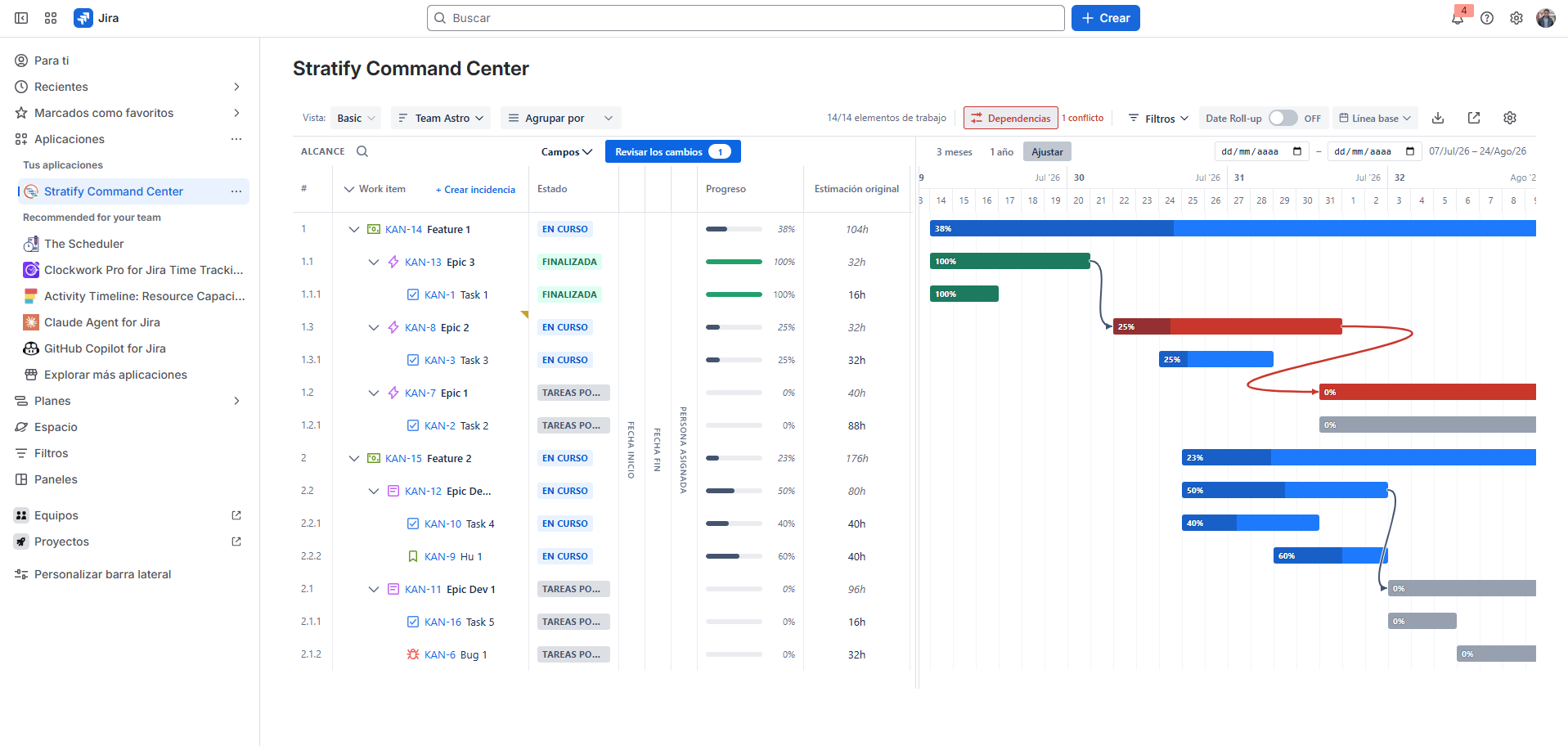

Alerta de conflicto: barras y flecha en rojo

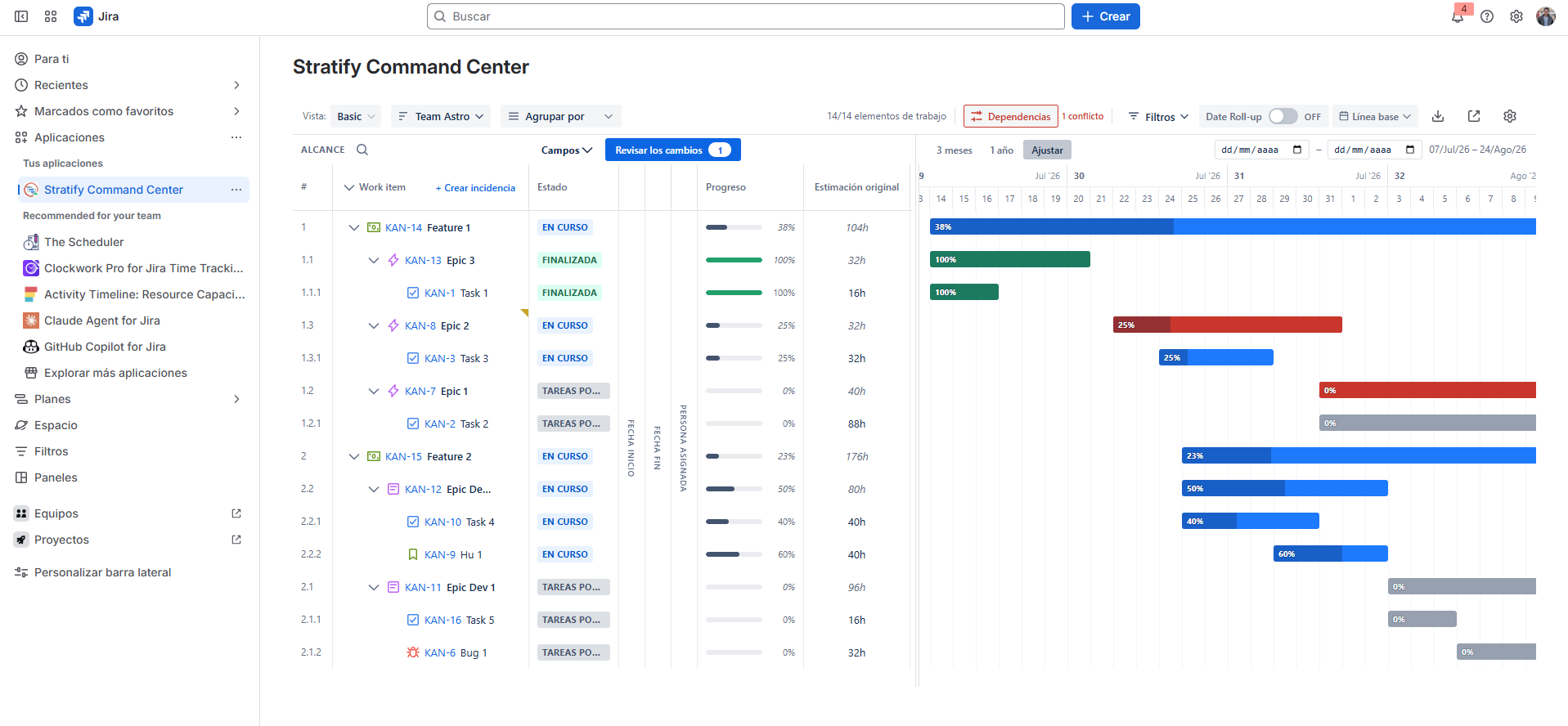

Alerta de conflicto en las barras, sin flechas de dependencia

Progreso​

En modo estimación, un hijo en estado Done muestra 100 % aunque las horas registradas sean menores que la estimación original.
